中國電建尼泊爾上崔樹里1水電站項目實現導流洞過流節點目標

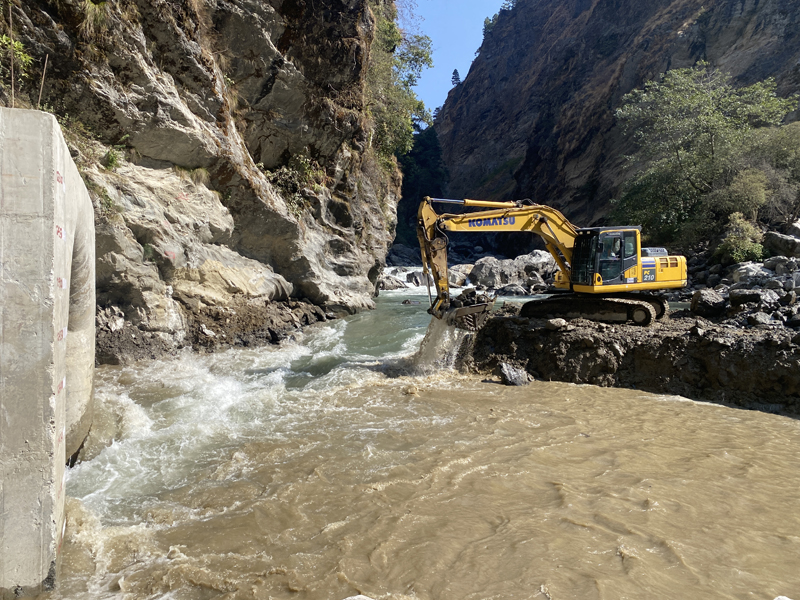

當地時間2月28日上午10時,中國電建尼泊爾上崔樹里1水電站項目工程導流洞進口圍堰順利拆除完成,滔滔河水沖破隧道進水口,穿過大山懷中的導流洞,匯入崔樹里河。標志著項目成功實現過流節點目標,為加快推進項目基坑開挖等大壩施工奠定了堅實的基礎。
該導流洞置于右岸陡峭的山體中,包括進口段和進口閘室段、洞身段和出口段。洞身全長416.54m,斷面為城門洞型,襯砌后斷面寬5m、高5m、頂拱半徑2.833m。工程于2021年11月8日開工建設,在參建各方的共同努力下,2023年2月21日完成了工程節點驗收工作。
作為2023年確定的首個關鍵節點目標和重要施工任務,中國電建項目部錨定節點目標,全體人員勠力同心,攻堅克難,篤定前行,強化安全質量管控,大力推行標準化建設,倒排工期,持續優化工序銜接,爭分奪秒保節點,有效實現了安全、質量、進度的協調發展,彰顯中國電建高質量履約的企業形象。
