中國電建印尼巴塘水電站項目壓力管道3號4號岔管提前順利貫通

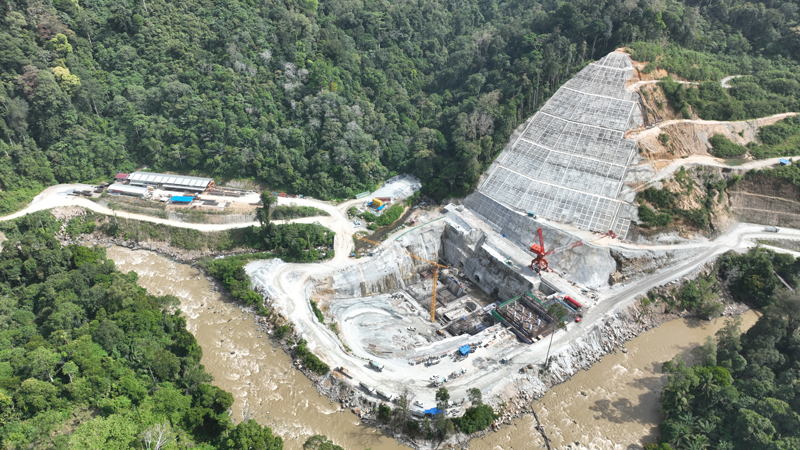

7月29日、30日,中國電建承建的印尼巴塘水電站項目壓力管道下游3號、4號岔管接連順利貫通,提前18天完成節點進度目標。這是繼7月10日大壩成功截流后現場再度傳來的喜訊,為確保實現按期投產發電目標打下了堅實基礎。
壓力管道緊連引水隧洞,直徑為8.2米至2.42米,總長1250米,由上平段、豎井段、下平段、岔管段組成。壓力管道下游段圍巖差,地下水豐富,軟弱夾層多,給現場施工帶來了極大的挑戰。為保證開挖安全、質量、進度等穩步推進,項目經理部克服重重困難,精心編制安全施工方案,采取弱爆破、強支護、短進尺等方式開挖,控制各工序之間緊密連接,高效管理每日每循環作業時間,在保證安全和質量的前提下實現了提前貫通。連續貫通為后續岔管施工積累了寶貴經驗,也極大地鼓舞了項目團隊的士氣。巴塘水電站位于印尼北蘇門答臘省南部,是印尼國家戰略工程,也是印尼在建規模最大、技術難度最高的水電工程。項目利用清潔可再生的水能發電,建成后將有效改善蘇門答臘島能源結構,減少化石燃料依賴,對保護大氣環境、應對全球氣候變化具有重要的意義。項目建設和運行期間,可為當地增加約3000多個就業崗位,對推動經濟發展和改善民生做出了貢獻。
