中國電建尼日利亞宗格魯水電站項目正式完工移交
8月15日,中國電建承建的尼日利亞在建最大規模水電站——宗格魯水電站項目工程正式獲得業主簽發的竣工移交證書,標志著該項目建設已全部完工并移交業主,項目后續將進入12個月的質保期。

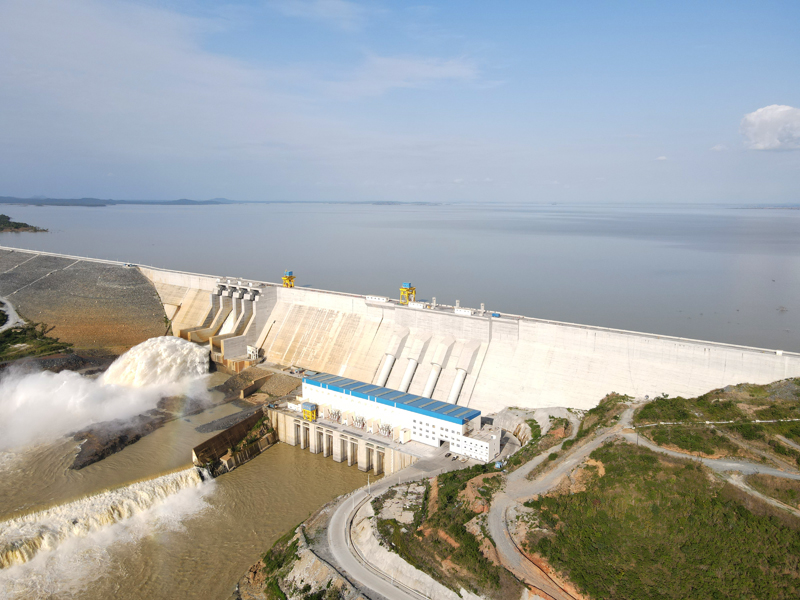

宗格魯水電站主要由攔河大壩、壩式進水口、壩身溢洪道及消力池、壩后式廠房及尾水渠、開關站和輸變電線路等組成。水電站裝機容量為4×175兆瓦,年平均發電量2.64×109千瓦時。攔河大壩由碾壓混凝土重力壩段及左右岸瀝青混泥土芯墻堆石壩段構成,最大壩高101米,壩長2360米。該電站是“一帶一路”非洲區域的重要項目,也是尼日利亞使用中國進出口銀行“兩優”貸款的最大規模電站融資項目。工程由中國電工和中國電建聯合承建。
該項目在建設過程中曾面臨移民征地、疫情、非傳統安全等諸多困難,項目團隊在集團的堅強領導下充分發揮電建人不畏艱辛的意志品格,克服了新冠疫情影響等多種不利因素,信守承諾、科學謀劃、調集精干力量和精良設備等資源,在項目建設中屢創高產,實現月開挖填筑超60萬立方米、年澆筑混凝土超100萬立方米的好成績,獲得了業主和咨詢工程師的一致認可。2021年2月25日,大壩混凝土施工完成;2021年4月28日,電站按期下閘蓄水;2022年3月17日,首臺機組一次性開機成功;2023年5月25日,宗格魯水電站全部四臺機組滿負荷發電并網成功。
宗格魯水電站項目工程的優質履約,進一步夯實了中國電建在尼日利亞的品牌影響力及品牌形象,有力促進了尼日利亞經濟社會發展,為推動中尼兩國經貿務實合作作出了貢獻。
